”Det finns alltid ett erfaret nätverk bakom dig”

Hej! Mitt namn är Nathalie Gustafsson och jag är en av avdelning Hus Stockholms nya MTP traineer.

Jag har en bakgrund från Jönköpings Tekniska Högskola där jag läste husbyggnadsteknik. Därefter gick flyttlasset till Göteborg och Chalmers för att läsa master inom projektledning. Till sist landade jag i Stockholm för att börja traineeprogrammet.

Jag kom i kontakt med NCC i Stockholm genom en praktikperiod under andra året i Jönköping. Sedan dess har jag fått möjligheten att jobba extra under sommarlov och senare även deltid. Det har varit en perfekt balans för mig där både akademin och arbetet har kompletterat varandra och bidragit till ett kunskapsutbytande. Så ni studenter som läser detta, tveka inte att ansöka om praktik på NCC under er studietid.

Nära samarbete i projektet

Jag befinner mig i dagsläget i en rotation på ett projekt som heter Västra Vagnhallen i Hagalund depåområde ute i Solna. Det är ett av norra Europas största depåområden. Vi är just nu i en Fas 1 (Systemhandling) där vi i ett samverkansavtal ska bygga en ny depå åt Jernhusen för att främja SJ:s satsning på nya regionaltåg. Tågdepån kommer att vara 8000 kvadratmeter med fyra underhållsplatser. Vi jobbar i nära samarbete med Jernhusen och SJ. Men även mellan våra avdelningar på NCC: Civil och Hus vilket gör att vi kan bidrar med bred erfarenhet och kompetens för att nå ett lyckat projekt.

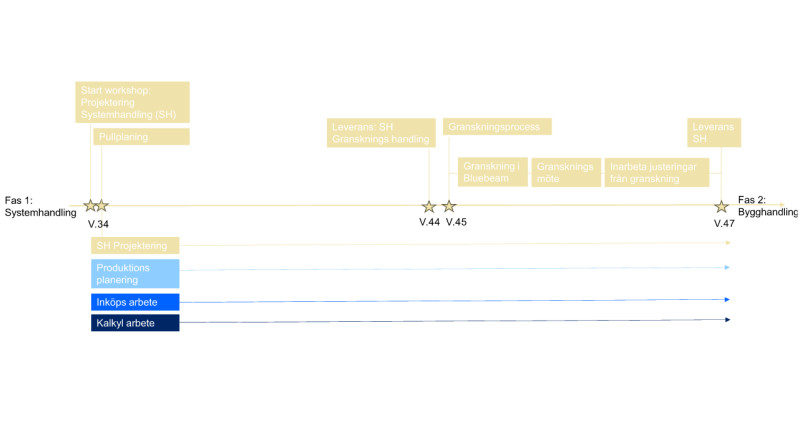

Min första rotation inom projektet var inom projektering där jag gick som biträdande projekteringsledare för Hus. Det som var speciellt i denna rotation var att jag fick möjlighet att vara med genom hela processen. Från startmöte till överlämning av färdig Systemhandling som pågick under 14 veckor. (Om du är intresserad av se närmare hur de olika stegen i projekteringen såg ut, klicka på bilden).

Projekteringen var intensiv men otroligt lärorik. Jag fick möjlighet att hålla i olika utredningar, uppföljningsmöten, granskningsprocesser och Yolean genomgångar. Yolean fungerar som en beslutslogg för frågor och svar samt pullplaning. Jag fick även möjligheten att få insikt i ekonomiuppföljningar och vara med i arbeten för att sätta projekteringstidplanen. Det har varit lärorikt och kul att få jobba nära projektörer, produktion och beställare samtidigt för att få en gemensam syn i slutprodukten.

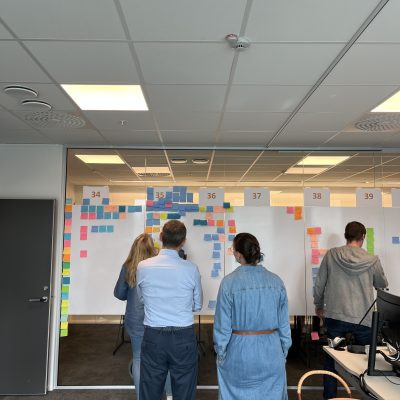

Start workshop – Pullplaning

Ser fram emot nya utmaningar

I perioder har det varit utmanande. Min handledare har funnits där som ett bollplank, men även utmanat mig att hålla i olika utredningar och möten för att få ut så mycket jag kan av min rotation. En insikt är att oavsett om man är ny på jobbet eller har varit med i gemet länge finns det alltid ett erfaret nätverk bakom dig som vill hjälpa till.

För två veckor sedan roterade jag vidare till inköp inom samma projekt och flyttade mer eller mindre till stolen bredvid. Jag ser fram emot att se vilka utmaningar jag kommer att stöta på i denna rotation. Där jag hoppas att jag kan hitta synergier från tidigare rotation och lära mig inköpsprocessen.

Vill önska alla en God Jul och Gott Nytt År!

// Nathalie

Glöm inte att söka till NCC Trainee Program innan det är för sent. Sista anmälningsdagen är den 31/12.

Du kan läsa mer här: NCC Master Traineeprogram samt NCC Kandidat Traineeprogram.
